Coraz bliżej zakończenia prac związanych z przebudową dwóch ważnych skrzyżowań. Już w lipcu powinno być gotowe rondo przy ul. Bojkowskiej, a w sierpniu – zmodernizowana krzyżówka w Brzezince. W związku z robotami należy się liczyć z utrudnieniami w ruchu.

Turbina przy Bojkowskiej

Rondo powstające przy ul. Bojkowskiej, za skrzyżowaniem z Płażyńskiego,  będzie tzw. rondem turbinowym. Zaprojektowano na nim dwa pasy. Organizacja ruchu wymaga od kierującego dokonania wyboru kierunku jeszcze przed wjazdem na skrzyżowanie. Pomocne w tym będzie oznakowanie, które powstanie w ostatniej fazie inwestycji.
Według informacji Zarządu Dróg Miejskich w Gliwicach, rondo powinno być otwarte już w lipcu. - Zadanie jest w dużej mierze gotowe – mówi Jadwiga Jagiełło- Stiborska, rzecznik ZDM. - Wykonano prawie wszystkie roboty związane z infrastrukturą towarzyszącą (sieci i urządzenia wodociągowo-kanalizacyjne, teletechniczne i elektroenergetyczne). Trwa realizacja robót drogowych. Wyasfaltowano już całość ronda, na łącznicach ułożono   asfaltobetonową warstwę podbudowy oraz warstwę wiążącą. Do wykonana została tylko wierzchnia warstwa ścieralna. Na montaż czekają słupy oświetleniowe.

Do tej pory inwestycja nie wpływała na ruch, bo „turbina” powstaje kilkanaście metrów od istniejącej jezdni. Obecnie jednak prace przeniosły się na ulicę Bojkowską. W ramach zadania zaplanowano również przebudowę odcinka tej drogi, na długości 200 metrów. Przejściowo ruch w rejonie budowy ronda odbywał się  w sposób wahadłowy, a 13 czerwca nastąpiła kolejna zmiana.

- Roboty spowodowały utrudnienia.  Obecnie ruch został przeniesiony na gotową część ronda i odbywa się dwukierunkowo, zgodnie z oznakowaniem tymczasowym – przekazuje rzecznik ZDM.

Rondo, które będzie kosztować ok. 6 mln zł, to pierwszy z elementów południowej obwodnicy miasta. Droga  docelowo połączy węzeł autostradowy Gliwice Sośnica z ul. Bojkowską. Na ciąg dalszy inwestycji trzeba będzie jednak poczekać. Wieloletnia Prognoza Finansowa Gliwice zakłada, że realizacja nowej drogi rozpocznie się najwcześniej w latach 2019 – 2020.

Jak wyjaśnia ZDM, aktualnie priorytetem jest budowa zachodniego odcinka obwodnicy (od ul. Rybnickiej do Daszyńskiego) ze względu na udział unijnego dofinansowania w inwestycji i związane z tym terminy realizacji. W toczącym się postępowaniu na budowę trasy startuje pięć firm, a zaproponowane ceny rozciągają się od 82 mln do 102 mln zł. Wykonawcę poznamy, jak przewiduje Wydział Zamówień Publicznych UM w Gliwicach, najwcześniej w lipcu.

Rondo przy Kozielskiej

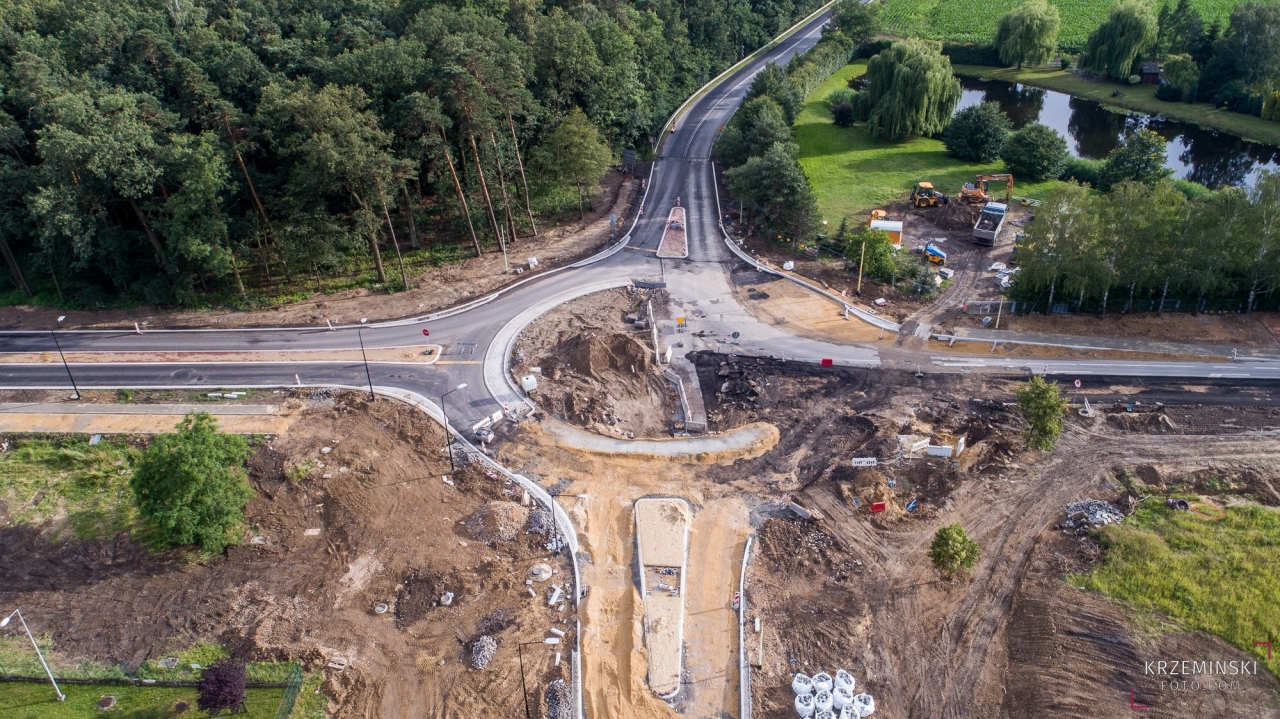

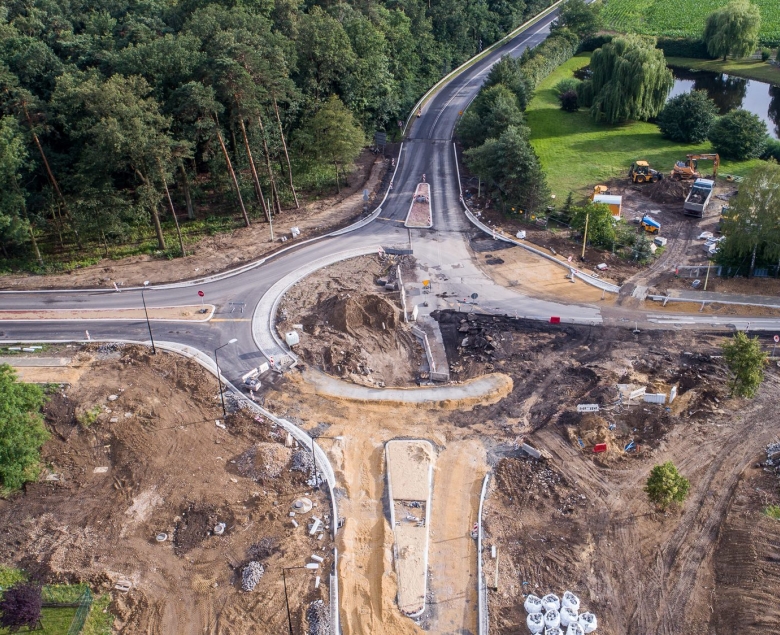

Coraz wyraźniejszych kształtów nabiera również rondo, które powstaje u zbiegu ulicy Kozielskiej, Wyczółkowskiego oraz Kresowej.
- Podobnie jak w przypadku ul. Bojkowskiej zrealizowano prawie wszystkie roboty związane z infrastrukturą podziemną. Ostatnie z nich, przy wlocie z ul. Wyczółkowskiego, są na ukończeniu. Trwają prace drogowe. Końca dobiegają również te związane z przebudową przystanku autobusowego (kierunek Brzezinka – centrum miasta). Dla poprawy ruchu samochodów powstaje w tym miejscu zatoczka. Na skrzyżowaniu pojawi się nowe oświetlenie – informuje Jagiełło-Stiborska.

Przedstawiciel ZDM-u uprzedza kierowców, że muszą się liczyć ze zmianami w organizacji ruchu w rejonie budowy. Nowości wprowadzane będą na bieżąco, w miarę postępu prac.

Wprowadzenie na skrzyżowanie okrężnej organizacji służy poprawie  bezpieczeństwa ruchu w jego obrębie. W dotychczasowym układzie należało ono do jednego z najbardziej kolizyjnych. Przecinają się tu drogi na Kozłów, Kleszczów, Gliwice i strefę ekonomiczną. Odcinki są długie i proste, a Kresowa, w części od strony Kozłowa, zalesiona. Samochody rozwijają dużą prędkość, kierowcy często nie zwracają uwagi na znaki i nie zwalniają przed skrzyżowaniem. Natomiast w godzinach szczytu, gdy do domu wracają pracownicy z gliwickiej strefy, trudno dostać się na zatłoczoną Kozielską, zwłaszcza z Kresowej, co prowokuje kierowców do wymuszania pierwszeństwa.

Wykonawcą rodna w Brzezince, podobnie jak „turbiny” przy ul. Bojkowskiej, jest gliwickie Przedsiębiorstwo Remontów Ulic i Mostów. Firma, która wygrała przetarg kwotą ponad 5,3 mln zł, planuje oddać przebudowane skrzyżowanie na półmetku wakacji.
(pik)
